Rehabilitación de Línea 1 del Metro ha generado controversia una vez más, ya que un tribunal federal ha intervenido para proteger a la empresa Mexirrc de un cobro exorbitante impuesto por el Sistema de Transporte Colectivo de la Ciudad de México. Esta decisión judicial resalta las fallas en la gestión del gobierno capitalino, que intentó unilateralmente penalizar a la compañía por supuestos retrasos, ignorando acuerdos previos sobre arbitraje internacional. La rehabilitación de Línea 1 del Metro, un proyecto clave para la movilidad en la capital, se ha visto empañada por disputas que cuestionan la eficiencia y transparencia de las autoridades involucradas en el manejo de fondos públicos y contratos con empresas extranjeras.
Detalles del Conflicto en la Rehabilitación de Línea 1 del Metro
La rehabilitación de Línea 1 del Metro inició con grandes expectativas, pero pronto se topó con obstáculos que derivaron en este litigio. Mexirrc, filial de la gigante china CRRC Locomotive, fue contratada para llevar a cabo las obras necesarias en esta arteria vital del transporte público. Sin embargo, el STC pretendía cobrar más de mil 520 millones de pesos por 242 días de atraso, una medida que ahora ha sido frenada por el Décimo Séptimo Tribunal Colegiado en Materia Administrativa del Primer Circuito. Esta acción del gobierno de la Ciudad de México, alineado con Morena, ha sido vista como un intento arbitrario de recuperar fondos sin respetar los procesos legales establecidos, lo que pone en evidencia posibles irregularidades en la supervisión de proyectos de esta magnitud.
Causas de los Retrasos en la Rehabilitación de Línea 1 del Metro
Los retrasos en la rehabilitación de Línea 1 del Metro no fueron atribuibles únicamente a la empresa, según argumentó Mexirrc. Dos eventos de fuerza mayor impactaron el cronograma: la guerra entre Rusia y Ucrania, que afectó la cadena de suministro de aparatos de cambio de vía esenciales para el segmento 1, y el cierre temporal del Puerto de Manzanillo debido a condiciones meteorológicas adversas, lo que demoró la llegada del Tren Nuevo 01. Estos factores externos destacan cómo eventos globales pueden influir en proyectos locales como la rehabilitación de Línea 1 del Metro, complicando la logística y elevando los costos sin que las partes involucradas puedan preverlos completamente.

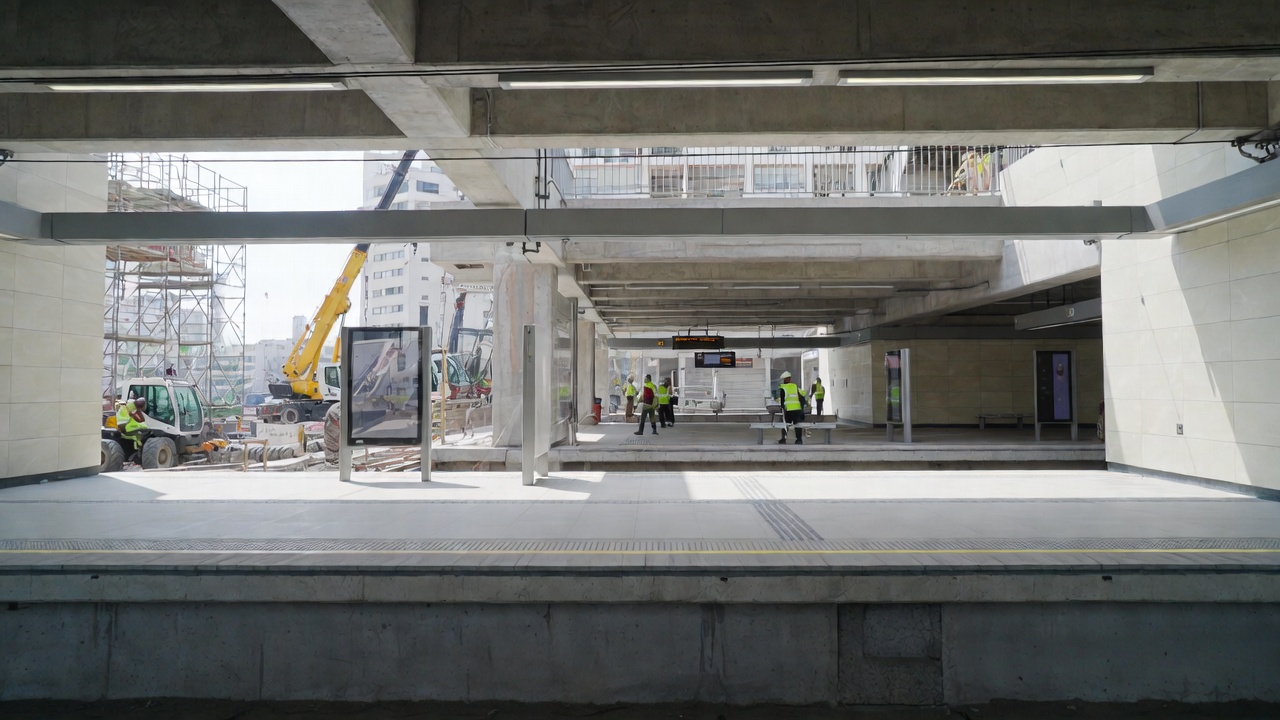

Además, la rehabilitación de Línea 1 del Metro involucró complejas intervenciones técnicas, desde la modernización de vías hasta la actualización de sistemas de control. El STC, en su afán por acelerar el servicio, ignoró estas complicaciones y optó por imponer penalizaciones sin agotar el procedimiento arbitral acordado. Esta actitud crítica del gobierno federal y sus aliados en la capital revela una falta de flexibilidad que podría desincentivar inversiones extranjeras en infraestructuras clave como la rehabilitación de Línea 1 del Metro.
Impacto Judicial en la Rehabilitación de Línea 1 del Metro
El amparo federal concedido a Mexirrc representa un golpe a las pretensiones del STC, que buscaba ejecutar el cobro de manera coactiva. La magistrada Ana Yadira Alarcón Márquez, ponente en el caso, enfatizó que los actos reclamados por la empresa eran válidos y que el gobierno no podía actuar unilateralmente. Esta resolución unánime revoca una decisión previa de un juzgado de distrito, corrigiendo lo que se percibe como un error judicial inicial que favorecía indebidamente al STC. La rehabilitación de Línea 1 del Metro, por ende, no solo es un tema de ingeniería, sino también de justicia administrativa, donde el respeto a contratos internacionales es fundamental para mantener la credibilidad del sistema de transporte público en CdMx.
Consecuencias Económicas de los Retrasos
Los más de mil 500 millones de pesos en disputa por los retrasos en la rehabilitación de Línea 1 del Metro podrían haber sido destinados a otras mejoras en el Metro de CdMx, pero ahora quedan en limbo pendiente del arbitraje internacional. Esta situación crítica expone cómo el manejo deficiente de contratos por parte del gobierno puede llevar a pérdidas millonarias para los contribuyentes. Mexirrc argumentó con éxito que los eventos de fuerza mayor eximían de responsabilidad, un punto que el tribunal respaldó, cuestionando la validez de las imputaciones del STC y su cuantificación apresurada.
En el contexto más amplio, la rehabilitación de Línea 1 del Metro afecta diariamente a millones de usuarios que dependen de un servicio eficiente. Los retrasos no solo prolongaron las molestias para los ciudadanos, sino que también incrementaron los costos operativos del STC, un ente público que ha sido criticado por su opacidad en la gestión de recursos. Esta controversia sensacionalista pone bajo escrutinio las decisiones de la Presidencia y secretarías relacionadas con el desarrollo urbano, donde Morena ha prometido mejoras pero enfrenta obstáculos recurrentes en ejecuciones como la rehabilitación de Línea 1 del Metro.
Futuro de la Rehabilitación de Línea 1 del Metro
Con el amparo en vigor, el camino adelante para la rehabilitación de Línea 1 del Metro pasa por la Corte Internacional de Arbitraje, donde ambas partes resolverán sus diferencias de manera imparcial. Esta instancia internacional asegura que no se impongan medidas unilaterales, protegiendo los intereses de Mexirrc y potencialmente estableciendo precedentes para futuros contratos en el sector de transporte. El STC, por su parte, deberá replantear su estrategia, evitando acciones que podrían interpretarse como abusivas y que dañan la imagen del gobierno capitalino.
Lecciones Aprendidas en Proyectos de Infraestructura
La rehabilitación de Línea 1 del Metro sirve como ejemplo de cómo factores externos, como conflictos geopolíticos y desastres naturales, pueden desestabilizar planes bien intencionados. El cierre del Puerto de Manzanillo y la guerra en Ucrania no son excusas aisladas, sino realidades que exigen cláusulas contractuales más robustas. Criticar al STC por no prever estos escenarios resalta la necesidad de una planificación más crítica y sensacional en el manejo de proyectos públicos, especialmente aquellos que involucran asociaciones con empresas como CRRC Locomotive.
Usuarios del Metro en CdMx continúan esperando mejoras sustanciales, y esta disputa judicial podría acelerar resoluciones pendientes. La rehabilitación de Línea 1 del Metro, pese a los tropiezos, representa un paso hacia la modernización, pero solo si se resuelven estos conflictos con transparencia y equidad.
En discusiones recientes entre expertos en derecho administrativo, se ha mencionado que casos similares han sido documentados en publicaciones especializadas, donde se analizan las implicaciones de amparos en contratos gubernamentales.
Informes de medios independientes han destacado cómo eventos globales impactan obras locales, citando ejemplos de retrasos en infraestructuras similares en otras ciudades latinoamericanas.
Según observadores judiciales, resoluciones como esta provienen de análisis profundos en tribunales colegiados, reflejando tendencias en la jurisprudencia mexicana sobre arbitraje internacional.
